预应力管桩指标大对比,造价人必看
发表于2025-06-25 10:53:43 浏览数:2105 造价知识

关注公众号!

百万资料等您来取

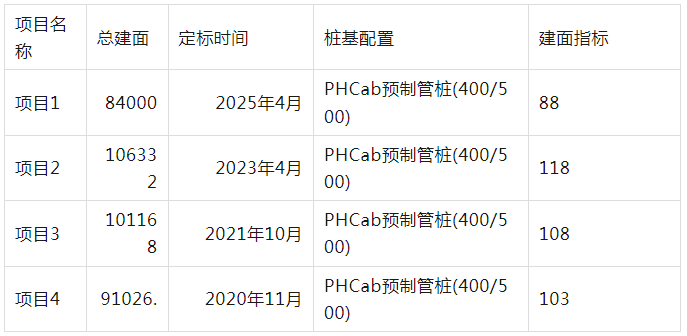

一、项目1;(定标时间2025/4月)
1、工程概况;
 总建筑面积(m2);84000m2,

地上建筑面积(m2);57000m2(14层)

地下面积m2);27000m2

2、桩基配置;PHCab预制管桩(400/500)

3、桩基含量  ;0.64(m/m2)(按建筑面积分摊)

4、桩基全费用综合单价(含措施费);140元/m

5、单方造价指标;88元/m2

二、项目2;(定标时间2023/4月)

1、工程概况;
总建筑面积(m2);106332m2,

地上建筑面积(m2);74623m2(18、26层)

地下面积m2);31709m2

2、桩基配置;PHCab预制管桩(400/500)

3、桩基含量  ;0.77(m/m2)(按建筑面积分摊)

4、桩基全费用平均综合单价(含措施费);153元/m

5、单方造价指标;118元/m2

三、项目3;(定标时间2021/10月)

1、工程概况;

总建筑面积(m2)101168m2,

地上建筑面积(m2);77978m2(14层)

地下面积m2);23190m2

2、桩基配置;PHC-400-AB-95/ PHC-500-AB-100

3、桩基含量  ;0.53(m/m2)(按建筑面积分摊)

4、桩基全费用平均综合单价(含措施费);153元/m

5、单方造价指标;108元/m2

四、项目4;(定标时间2020/11月)

1、工程概况;

 总建筑面积(m2)91026.06m2,

地上建筑面积(m2);70391.85m2(14层)

地下面积m2);20634.21m2

2、桩基配置;PHC500(100)AB:210元/m;PHC400(95)AB:159元/m

3、桩基含量  ;0.53(m/m2)(按建筑面积分摊)

4、桩基全费用平均综合单价(含措施费);99元/m

5、单方造价指标;103元/m2

五、总结;(指标在88-118之间不等)

所以;在不同的定标时间及不同类型的建筑 桩基指标有差异,建议还是问设计要个参数,估算下桩基的长度*现在的综合单价/建面,这样得出来的指标比较贴近现实。

来源: 询价无忧网 (www.xunjia51.com ) 仅供交流学习,如有侵权请联系删除。
