      2024年最新充电桩造价指标的综合分析
      发表于2025-08-13 14:25:24 浏览数:2901 造价知识

      一、按充电类型划分交流充电桩(慢充)

      功率范围:7kW-22kW

      单位成本

      设备成本:2,000-8,000元

      安装费用:1,000-3,000元(含电缆、配电箱)

      综合单价:3,000-11,000元/桩

      特点:适合家用、小区停车场,电力改造要求低。

      直流快充桩

      功率范围:60kW-180kW(主流)、200kW-480kW(超充)

      单位成本

      设备成本:

      60kW:4万-8万元

      120kW:8万-15万元

      超充(480kW):25万-50万元

      安装费用:3万-10万元(含变压器扩容、电缆铺设)

      综合单价:60kW约7万-18万元/桩,超充桩可达80万元/桩。

      特点:需专用变压器,多用于高速服务区、商业综合体。

      二、按场景划分

      公共充电站

      典型配置:10台120kW直流桩

      总投资:150万-300万元(含设备、电力增容、土建、运营系统)

      单桩分摊:15万-30万元(含配套设施)。

      小区私人桩

      成本:7kW交流桩约3,000-6,000元(含安装),无电力扩容时成本更低。

      光储充一体化站

      附加成本:光伏系统(5元/W)+储能电池(1.2-1.8元/Wh),整体造价提高50%-100%。

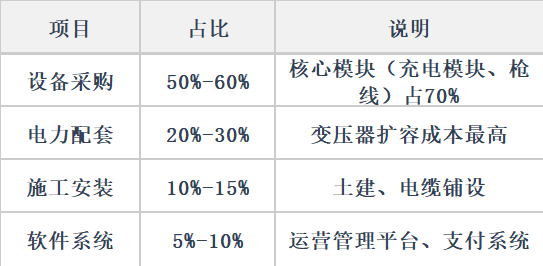

      三、成本构成比例

      四、区域差异因素

      1. 电价政策:谷电地区可降低运营成本,但初期电力改造费用可能更高。

      2. 土地费用:一线城市场地租金占比可达总成本15%-20%。

      3. 补贴政策:部分省市对直流桩补贴0.2-0.6元/W,最高可达设备成本的30%。

      五、技术降本趋势

      1. 设备端:碳化硅(SiC)器件应用降低能耗10%,模块化设计减少维护成本。

      2. 规模效应:2024年直流桩设备均价同比下降8%-12%。

      3. 共享充电:小区“统建统营”模式降低单桩分摊成本20%-40%。

      六、投资回报参考

      • 直流快充桩:单桩日均充电量200-300度时,回收期约3-5年(电费差价0.5-0.8元/度)。

      • 交流桩:家用场景回收周期较长(5-8年),主要依赖便利性需求。

      注:实际造价需根据具体选址、电力条件及设备选型(如液冷超充桩成本上浮20%)调整,建议委托专业机构进行可行性评估。
