      电线电缆管全体系解析:材质选型与现场成本控制的博弈策略
      发表于2025-08-15 14:30:00 浏览数:2444 造价知识

      一、电线电缆管技术分类体系

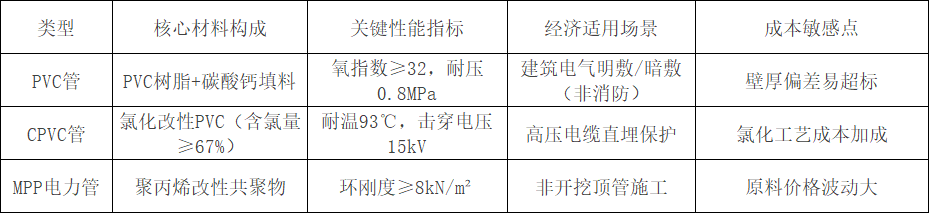

      (一)塑料材质类技术经济对比

      图示:PVC管(左)与MPP管(右)的壁厚结构差异,MPP管通常采用双壁波纹结构提升环刚度

      (二)金属材质类工程应用指南

      SC管替代争议

      规范要求:GB/T3091规定消防回路必须采用壁厚≥2.5mm热镀锌钢管

      现场现状:JDG管(壁厚1.6mm)替代率超60%,单米成本降低35%但防火性能下降

      验收风险点:需核查镀锌层厚度(≥65μm)及螺纹连接处的跨接处理

      可挠金属管技术陷阱

      合格品:镀锌钢带+阻燃PVC被覆层(氧指数≥30)

      劣质品:采用冷轧钢带无防锈处理,3个月即出现锈蚀穿孔

      标准SC管连接应使用套管焊接+防腐漆补口,实际多采用直接螺纹连接

      二、民用建筑典型应用场景成本优化

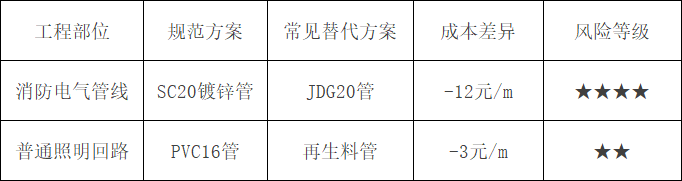

      (一)预埋阶段材料选型策略

      (二)现场典型问题成本影响

      共管敷设乱象

      规范要求:不同回路、不同电压等级电缆严禁共管(GB50303-2015第15.1.3条)

      现场实测:应急照明与普通照明共管率达41%,导致后期改造成本增加200%

      穿线根数超标

      管径利用率标准:

      3根及以上绝缘导线≤40%

      2根导线≤55%

      审计发现:φ20PVC管普遍穿6根2.5mm²线缆,导致散热不良引发载流量下降30%

      三、成本管控关键技术措施

      材料验收四步法

      测壁厚(游标卡尺测量不少于3个截面)

      验镀层(锌层测厚仪检测≥65μm)

      查阻燃(明火试验离火自熄时间≤30s)

      核质保(必须提供出厂检测报告)

      隐蔽工程影像留存要点

      预埋阶段:拍摄管线走向+标高测量视频

      穿线阶段:留存管道疏通器通过视频

      验收阶段:360°拍摄接线盒内部状况

      四、新型材料应用趋势

      BWFRP管在市政工程中的经济性对比:

      初始成本:较SC管高40%

      全周期成本:减少维护费用60%

      施工效率:无需防腐处理,工期缩短30%

      声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
