      册说明

      一、《广东省通用安装工程综合定额(2018)》第八册《工业管道工程》(以下简称本册定额)内容包括:管道安装、管件连接、阀门安装、法兰安装、管件制作、管道压力试验、吹扫与清洗、无损探伤与焊口热处理等与工业管道工程相关的其他工作内容。适用于新建、扩建、改建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道等内容安装。

      二、本册定额适用范围及界限划分

      1. 适用范围:新建、扩建项目中厂区范围内的车间、装置、站、罐区及其相互之间各种生产用介质输送管道、厂区第一个连接点以内的生产用(包括生产与生活共用)给水、排水、蒸汽、燃气等输送管道的安装工程。

      2. 界限划分:给水以入口水表井为界;排水以厂区围墙外第一个污水井为界;蒸汽和燃气以入口第一个计量表(阀门)为界;锅炉房、水泵房以墙皮为界。

      三、本册定额主要编制依据:

      1. 《通用安装工程工程量计算规范》GB 50856-2013;

      2. 《工业金属管道工程施工质量验收规范》GB 50184-2011;

      3. 《现场设备、工业管道焊接工程施工规范》GB 50236-2011;

      4. 《现场设备、工业管道焊接工程施工质量验收规范》GB 50683-2011;

      5. 《工业金属管道工程施工规范》GB 50235-2010;

      6. 《气焊、焊条电弧焊、气体保护焊和高能束焊的推荐坡口》GB/T 985.1-2008;

      7. 《埋弧焊的推荐坡口》GB/T 985.2-2008;

      8. 《金属熔化焊焊接接头射线照相》GB/T 3323-2005;

      9. 《给水用钢骨架聚乙烯塑料复合管》CJ/T 123-2016;

      10. 《通用安装工程消耗量定额》TY 02-31-2015;

      11. 《承压设备无损检测》NB/T 47013-2015;

      12. 《广东省安装工程综合定额》(2010年);

      13. 相关标准图集和技术手册;

      14. 《建设工程施工机械台班费用编制规则》(增值税版);

      15. 《建设工程施工仪器仪表台班费用编制规则》(增值税版)。

      四、本册定额管道压力等级的划分:

      1. 低压:0<P≤1.6MPa,中压:1.6MPa<P≤10MPa,

      2. 高压:10MPa<P≤42MPa。

      3. 蒸汽管道 P≥9MPa、工作温度≥500℃时为高压。

      4. 所有管道、管件法兰、阀门等按照设计压力套用相应项目。

      五、项目中各类管道适用材质范围:

      1. 碳钢管适用于焊接钢管、无缝钢管、16Mn 钢管。

      2. 不锈钢管除超低碳不锈钢管按章说明外,适用于各种材质。

      3. 碳钢板卷管安装适用于 16Mn 钢板卷管。

      4. 铜管适用于紫铜、黄铜、青铜管。

      5. 管件、阀门、法兰适用范围参照管道材质。

      6. 合金钢管除高合金钢管按章说明计算外,适用于各种材质。

      六、下列内容执行其他册相应定额:

      1. 单件重 100kg 以上的管道支架、预制钢平台的摊销均执行第三册《静置设备与工艺金属结构制作与安装工程》。

      2. 管道和安装支架的喷砂除锈、刷油、绝热执行第十二册《刷油、防腐蚀、绝热工程》。

      3. 地沟和埋地管道的土石方及砌筑工程执行《广东省市政工程综合定额(2018)》。

      4. 空分装置冷箱内的管道属设备本体管道,执行第三册《静置设备与工艺金属结构制作安装工程》相应项目。

      5. 设备本体管道,随设备带来的,并已预制成型,其安装执行第一册《机械设备安装工程》。主机与附属设备之间连接的管道,按材料或半成品进货的,执行本册相应项目。

      七、本册定额内不包括下列内容:

      1. 单体和局部试运转所需的水、电、蒸汽、气体、油(油脂)、燃气等。

      2. 配合局部联动试车费。

      3. 管道安装完后的充气保护和防冻保护。

      4. 设备、材料、成品、半成品、构件等在施工现场范围以外的运输费用。

      八、关于下列各项费用的规定:

      1. 车间内整体封闭式地沟管道,其人工、机具乘以系数 1.20(管道安装后盖板封闭地沟除外)。

      2. 超低碳不锈钢管执行不锈钢管项目,其人工、机具乘以系数 1.15,焊条消耗量不变,单价可以换算。

      3. 操作高度增加费:本册定额施工高度距基准 20m 以内取定,施工高度超过 20m 时,超过部分工程量人工费、机具费乘以下表超高系数。

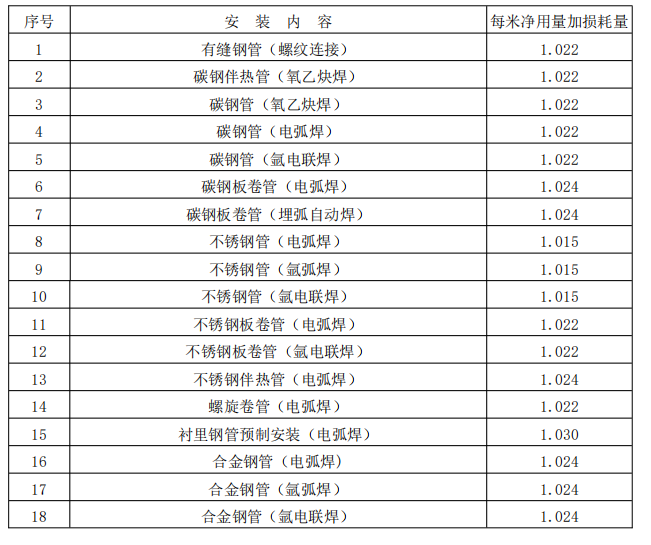

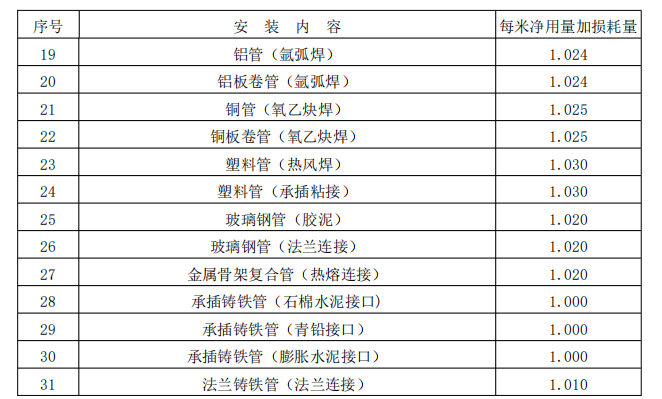

      九、管道安装定额子目的主材用量已经扣除了管件、阀门所占长度后净用量加损耗量,计算时主材费按定额用量计取。但装置内界区主管廊和外管廊的管道(除另有规定外)应按施工净用量加损耗量(见下表),计算主材用量。


      十、在管井内、竖井内、断面小于或等于 2 ㎡隧道或洞内、封闭吊顶天棚内进行安装的工程,该部分按人工费乘以系数 1.25。
