提示
添加到分组: +新增分组
新分组名称: 保存 取消
取消 确定
温馨提醒
当前账号信息不完善,请完善一下信息,平台可推送更完善详细的材料信息。
×
×
×
      取消 提交

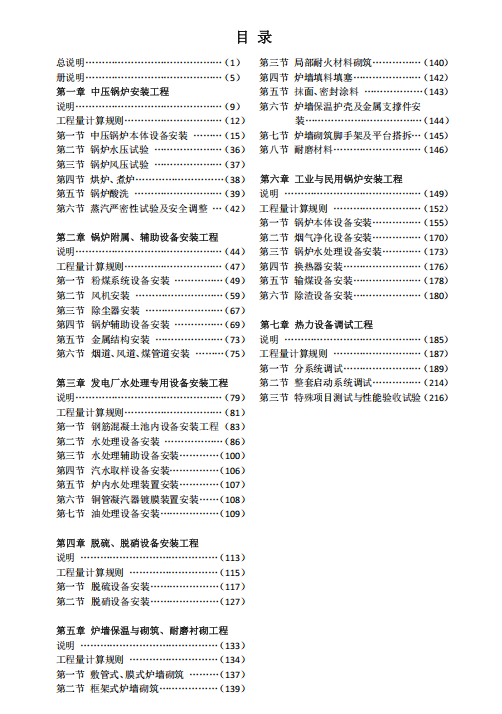

      上海市安装工程预算定额2016(第二册 热力设备安装工程)(点击下载文件)
      发表于2026-06-02 17:41:43 浏览数:2089 造价知识
      加入会员开始询价

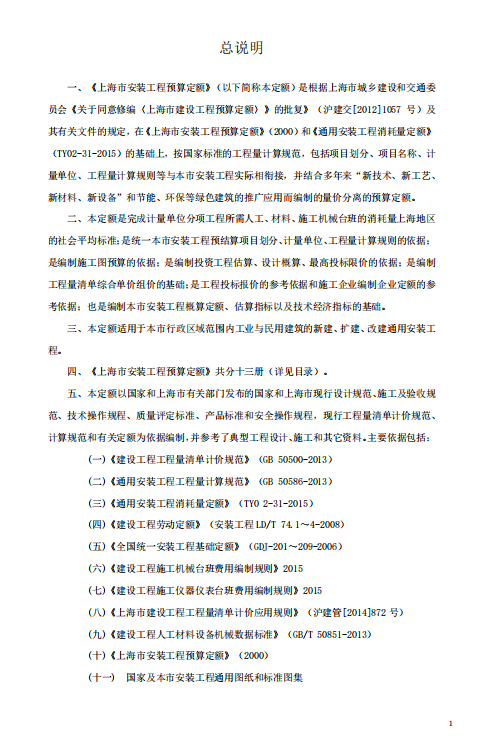

      册 说 明

      一、第二册 《热力设备安装工程》(以下简称本册定额)适用于单台锅炉额定蒸发量小于 220t/h 火力发电、供热工程中热力设备安装及调试工程。本册定额包括:中压锅炉、锅炉附属设备、锅炉辅助设备、汽轮发电机辅助设备、燃煤供应设备、燃油供应设备、除渣与除灰设备、发电厂水处理专用设备、脱硫与脱硝设备、炉墙保温与砌筑、耐磨衬砌、工业与民用锅炉等安装与热力设备调试内容。

      二、本册定额主要依据的规范标准有:

      (一)《蒸汽锅炉安全技术监察规程》TSG G0001-2012

      (二)《热水锅炉安全技术监察规程》TSG G0002-2012

      (三)《压力容器安全技术监察规程》TSG R0004-2009

      (四)《现场设备、工业管道焊接工程施工及验收规范》GB50683-2011

      (五)《机械设备安装工程施工及验收通用规范》GB50231-2009

      (六)《工业锅炉安装工程施工及验收规范》GB50273-2009

      (七)《电力建设安全工作规程第 1 部分:热力和机械部分》GB26164-2O10

      (八)《电力建设施工及验收技术规范》DL/T5190-2004

      (九)《电力建设施工质量验收及评价规程》DL/T5210-2009

      (十)《火力发电工程施工组织设计导则》国电电源[2OO2]849 号

      (十一)《小型火力发电厂设计规范》GB5O049-2011

      (十二)《全国统一安装工程预算定额》GYD-203-200O

      三、本册定额除各章另有说明外,均包括下列工作内容:施工准备、设备与器材及工器具的场内运输、开箱检查、安装、设备单体调整试验、结尾清理、配合质量检验、不同工种间交叉配合、临时移动水源与电源等工作内容。

      四、本册定额中热力设备主机是指锅炉,附属设备是指随主设备配套的设备,辅助设备是指为主设备运行服务的设备。

      (一)锅炉附属设备包括:磨煤机、风机等设备。

      (二)锅炉辅助设备包括:排污扩容器、暖风机等设备。

      五、本册定额不包括以下内容:

      (一)单台额定蒸发量≥220t/h 及以上锅炉及其配套辅机、单机容量≥50MW 汽轮发电机及其配套辅机设备安装,执行电力行业相应定额子目。

      (二)供热工程通用设备安装,如:空气压缩机、小型风机、水泵、油泵、桥式起重机、电动葫芦、一般箱罐等,应执行本预算定额第一册《机械设备安装工程》相应定额子目。

      (三)供热工程各种管道与阀门及其附件安装、刷油、防腐、绝热等,执行本预算定额第十二册《刷油、防腐蚀、绝热工程》相应定额子目。

      (四)与热力设备配套供应的且必须独立安装的电气设备、电缆、滑触线、电缆支架与桥架及线槽、接线箱(盒),应执行本预算定额第四册《电气设备安装工程》相关定额子目。

      六、供热设备分系统调试、整套启动调试、特殊项目测试与性能验收试验单独执行本册定额第七章《热力设备调试工程》相应定额子目。

      (一)单体调试是指设备或装置安装完成后未与系统连接时,根据设备安装施工验收规范,为确认其是否符合产品出厂标准和满足实际使用条件而进行的单机试运或单体调试工作。单体调试项目的界限是设备没有与系统连接,设备和系统断开时的单独调试。

      (二)分系统调试是指工程的各系统在设备单机试运或单体调试合格后,为使系统达到整套启动所必须具备的条件而进行的调试工作。分系统调试项目的界限是设备已经与系统连接,设备和系统连接在一起进行的调试。

      (三)整套启动调试是指工程各系统调试合格后,根据启动试运规程、规范,在工程投料试运前以及试运期间,对工程整套工艺运行生产以及全部安装结果的验证、检验所进行的调试。整套启动调试项目的界限是工程各系统间连接,系统和系统连接在一起进行的调试。

      七、下列各项费用调整系数的规定:

      (一)脚手架搭拆费按人工费(不包括第七章热力设备调试工程中人工费)比例计算,其中人工占 35%。

      1、供热热力设备安装工程脚手架搭拆费按人工费 10%计算。

      2、工业与民用锅炉安装工程脚手架搭拆费按人工费 7.5%计算。

      (二)在地下室内进行安装的工程,定额人工乘以系数 1.12。

      八、本册定额中不包括螺栓消耗量,设备安装所用螺栓均按“随设备配套带来”考虑,如果施工时须另行采购,螺栓可作为主要材料,计算螺栓工程量应包括 3%的用量损耗。

      附件:上海市安装工程预算定额2016(第二册 热力设备安装工程)



      来源: 询价无忧网 (www.xunjia51.com ) 仅供交流学习,如有侵权请联系删除。 查看更多信息>

      关注公众号!

      百万资料等您下载

      免责声明:BBS所有内容均为网友上传,仅供学习交流,如有侵权请通知我们删除。
      预览图片
      1/0
      微信扫码咨询客服
      微信扫码进入小程序
      客服热线
      询价无忧公众号
      使用微信扫一扫关注我们,了解更多行业资讯

      权益购买
