总说明
一、《上海市建设工程施工工期定额》(建筑、市政、城市轨道交通工程)(以下简称“本定额”)是以《建筑安装工程工期定额》(TY01-89-2016)和《上海市建设工程施工工期定额(2011)》(建筑、市政和轨道交通工程)为基础,结合上海市辖区范围内正常施工条件、常用施工方法、合理劳动组织及平均施工技术装备和管理水平编制。
二、本定额适用于本市行政区域内建筑工程、市政工程和轨道交通工程的新建、扩建工程项目。
三、本定额是建设工程在可行性研究、初步设计、招标阶段确定工期及签订施工合同的参考依据。
四、定额工期:是指在正常施工条件及合理施工组织下,按国家或本市相关标准完成规定的施工内容所需要的施工时间。具体起止时间详见各章节说明。本定额工期以日历天为单位。
五、本定额工期综合考虑了冬期施工、雨季施工、一般气候影响、常规地质条件和节假日等因素,并结合国家法律法规的有关规定、建筑施工规范和技术操作规程要求进行测算确定。
六、本定额施工工期的调整
(一)因不可抗力、异常恶劣天气或政府政策影响施工进度或造成工程暂停施工的,经发包、承包双方确认,工期可以顺延。
(二)因设计变更或发包方原因造成工期变化的,经发包、承包双方确认,工期可以调整。
(三)施工过程中遇到障碍物或古墓、文物、化石、流砂、暗浜、淤泥、石方等需要进行特殊处理且影响关键线路时,由发包、承包双方确认后增加工期。
(四)因工程动拆迁、地下管线改移未完成,未能按合同约定时间开工时,由发包、承包双方确定调整工期。
(五)其他非承包人原因造成的工期延误,经发包、承包双方确认后工期可以调整。
七、本定额凡注明“×××以内(下)”者,均包括“×××”本身,注明“×××以外(上)”者,均不包括“×××”本身。

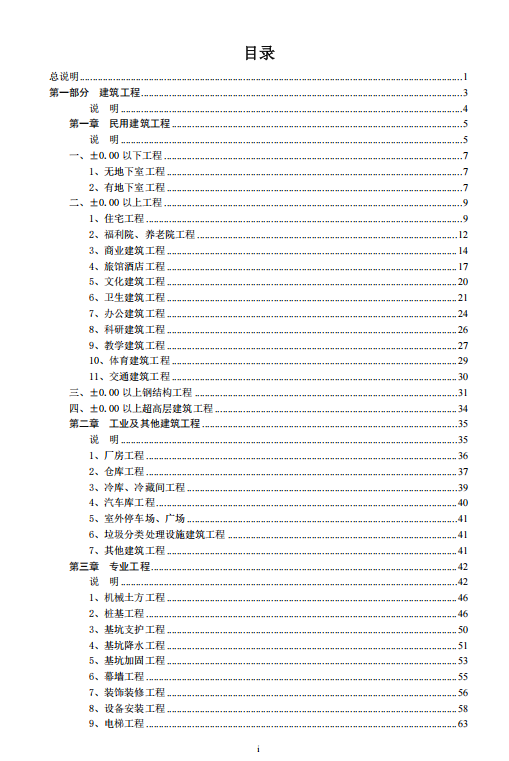

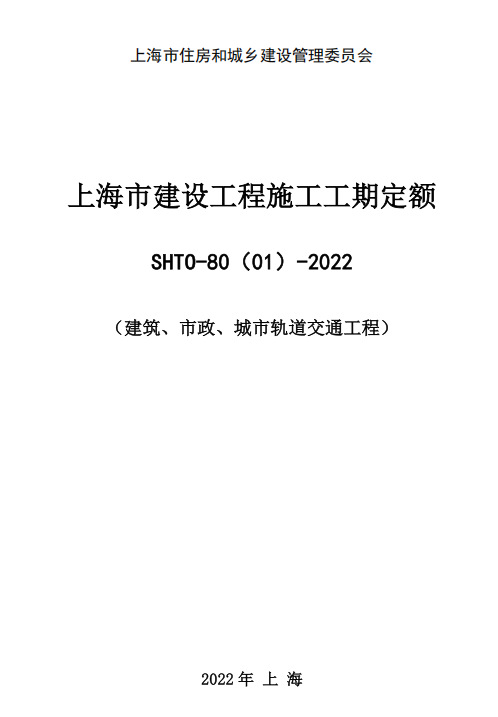

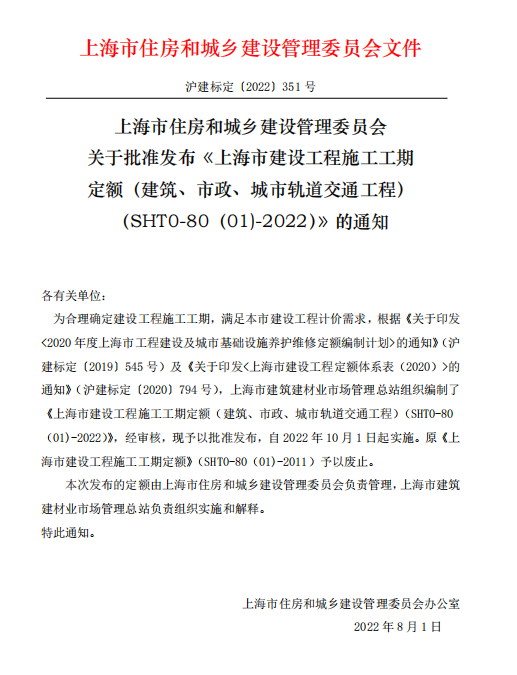

附件:《上海市建设工程施工工期定额 》SHTO-80(01)-2022
声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
关注公众号!
百万资料等您下载
关注公众号!
百万资料等您下载
最热
-
不同等级道路工程造价参考指标
2025-07-10 10:27:58
5326
0
-
2020定额人工费调整文件(2024年1月1日起执行)
2025-01-15 19:52:50
3321
1
-
火碱,化学名称为氢氧化钠
2025-01-15 19:55:02
2534
0
-
2024年9月3日,今日铜价上涨!镍、锡、锌、铅价格
2025-01-15 19:54:51
2571
0
-
全过程工程咨询服务费取费标准(2024收藏版)
2025-01-15 19:55:34
2236
0
询价无忧网
消息
VIP服务/无忧豆
用户中心
退出登录
