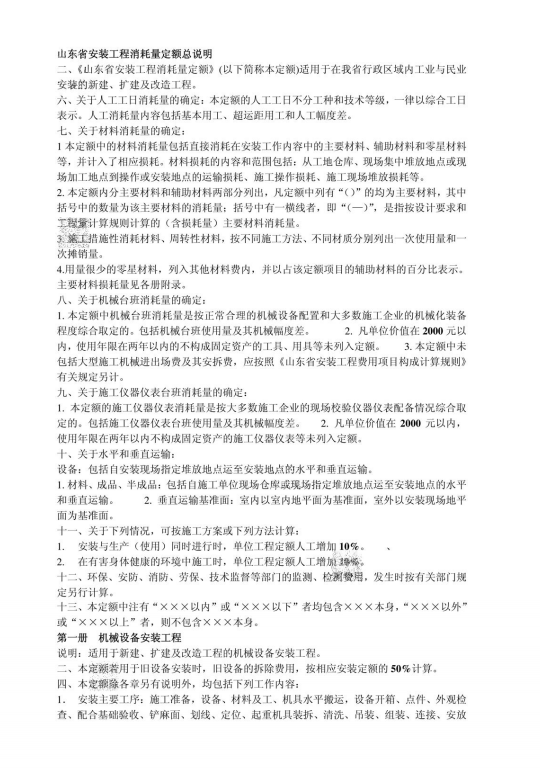

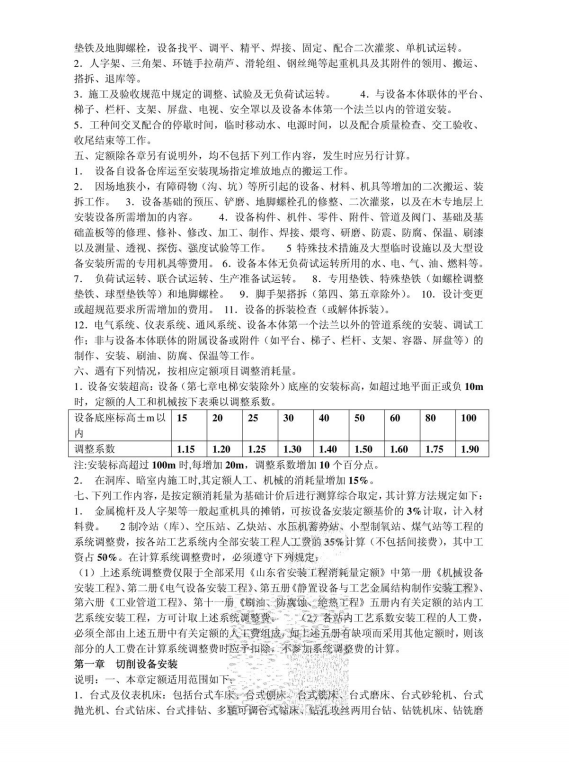

      山东省安装工程消耗量定额总说明

      二、《山东省安装工程消耗量定额》(以下简称本定额)适用于在我省行政区域内工业与民业

      安装的新建、扩建及改造工程。表示。人工消耗量内容包括基本用工、超运距用工和人工幅度差。七、关于材料消耗量的确定:工程量计算规则计算的(含损耗量)主要材料消耗量。次摊铛

      六、关于人工工日消耗量的确定:本定额的人工工日不分工种和技术等级,一律以综合工日

      1本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料

      等,并计入了相应损耗。材料损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现

      场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗等。
