      贵州省公路绿化工程估算指标

      (2021年版)

      前  言

              1.本指标以公路工程行业标准、规范规定以及近年来公路建设项目设计和竣工资料为依据制定,由贵州省交通建设工程造价管理站(贵州省交通技术中心)编制完成。

              2.本指标规定了贵州省公路绿化工程估算的消耗量指标和指标基价,主要包含贵州省高速、一级公路绿化工程及贵州省二级公路绿化工程估算指标。

              3.本指标由贵州省交通建设工程造价管理站(贵州省交通技术中心)负责日常解释和管理工作。指标主要编制单位、主要参编人员、审查专家如下:

              主 编 单 位:贵州省交通建设工程造价管理站

                                 (贵州省交通技术中心)

              主要参编人员:谢建平、杨新、安志静、李奎、陈永真、陈芳

              审 查 专 家 :张胜林、陈钢、龙皎、张晓龙、王洁

      使用说明

      1.本指标适用于贵州省高速公路、一级公路、二级公路新建与改扩建绿化工程的投资估算编制。

      2.本指标是以人工、材料、机械台班消耗量表现的指标。编制估算时,其人工费、材料费、机械使用费应按《公路工程建设项目投资估算编制办法》(JTG 3820—2018)的规定计算。

      3.本指标的基价是人工费、材料费、机械使用费的合计值。基价中的人工费按106.28元/工日计算,材料费和设备费按《公路工程预算定额》(JTG/T 3832—2018)中附录四的材料、设备单价计算,施工机械使用费按《公路工程机械台班费用定额》(JTG/T 3833—2018)计算。

      4.可行性研究报告的工作深度已达到初步设计深度时,可采用《公路工程概算定额》(JTG /T 3831—2018)编制可行性研究报告投资估算。

      5.指标中的“工料机代号”系对人工、材料、机械名称进行规范管理的识别符号,不得随意变动。

      6.编制投资估算时应按本指标及其说明正确使用,不得随意抽换指标内容,以免造成重算或漏算。

      7.本指标是《公路工程估算指标》(JTG/T 3821—2018)的组成部分,使用时必须遵循《公路工程建设项目投资估算编制办法》(JTG 3820—2018)。使用过程中应注意以下事项:

      (1)绿化工程估算指标使用范围包括路基、中央分隔带、互通立交(不区分型式)、隧道进出口及取弃土场绿化工程,不包括为确保路基边坡稳定而修建的各类植草或播种草籽等护坡。

      (2)中央分隔带绿化长度以“1km”为单位计算,为路线长度扣除主线桥梁(含互通式主线桥和主线上跨分离式立交桥)和隧道后的长度。指标中的中央分隔带宽度按2m以内进行编制,超过2m时,可对指标按比例(实际宽度÷2m)进行调整。

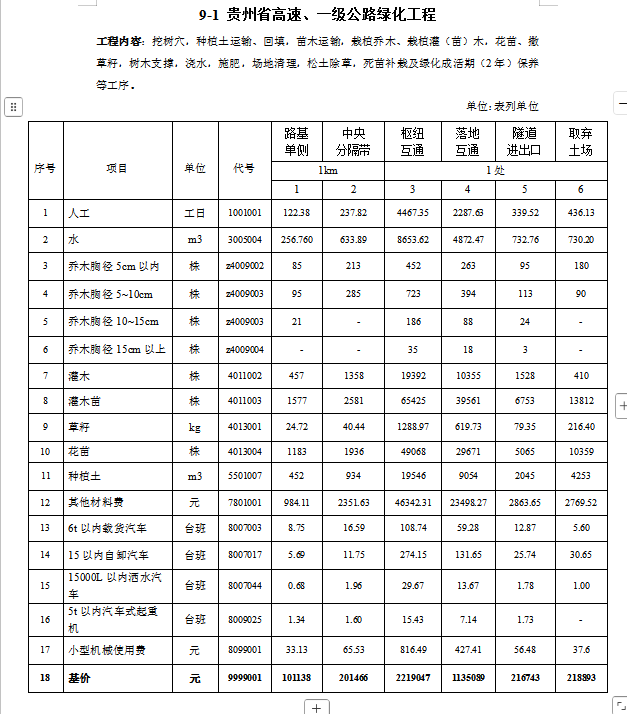

      附件:贵州省公路绿化工程估算指标2021年


      贵州省交通运输厅

      2021年6月
