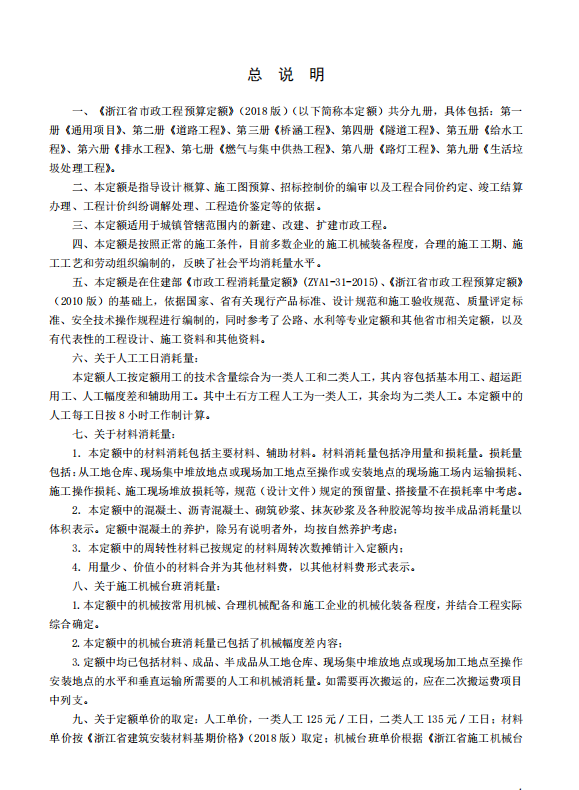

一、《浙江省市政工程预算定额》(2018版)(以下简称本定额)共分九册,具体包括:第一
册《通用项目》、第二册《道路工程》、第三册《桥涵工程》、第四册《隧道工程》、第五册《给水工程》、第六册《排水工程》、第七册《燃气与集中供热工程》、第八册《路灯工程》、第九册《生活垃
圾处理工程》。
二、本定额是指导设计概算、施工图预算、招标控制价的编审以及工程合同价约定、竣工结算
办理、工程计价纠纷调解处理、工程造价鉴定等的依据。
三、本定额适用于城镇管辖范围内的新建、改建、扩建市政工程。
四、本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施
工工艺和劳动组织编制的,反映了社会平均消耗量水平。
五、本定额是在住建部《市政工程消耗量定额》(ZYA1-31-2015)、《浙江省市政工程预算定额》(2010版)的基础上,依据国家、省有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程进行编制的,同时参考了公路、水利等专业定额和其他省市相关定额,以及
有代表性的工程设计、施工资料和其他资料。
六、关于人工工日消耗量:
本定额人工按定额用工的技术含量综合为一类人工和二类人工,其内容包括基本用工、超运距用工、人工幅度差和辅助用工。其中土石方工程人工为一类人工,其余均为二类人工。本定额中的人工每工日按8小时工作制计算。
七、关于材料消耗量:
1.本定额中的材料消耗包括主要材料、辅助材料。材料消耗量包括净用量和损耗量。损耗量包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场施工场内运输损耗、施工操作损耗、施工现场堆放损耗等,规范(设计文件)规定的预留量、搭接量不在损耗率中考虑。2.本定额中的混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积表示。定额中混凝土的养护,除另有说明者外,均按自然养护考虑:
3.本定额中的周转性材料已按规定的材料周转次数摊销计入定额内:4.用量少、价值小的材料合并为其他材料费,以其他材料费形式表示。
声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
