建筑定额总说明
一、《贵州省建筑工程计价定额》(2004版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1-95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。
二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。
三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。
四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。
五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。
七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。
八、本定额中消耗量和价格的确定:
1、本定额人工工日不分工种、技术等级,一律以综合工日表示。内容包括基本用工、辅助用工、超运距用工和人工幅度差。人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元/工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。
2、本定额中的材料消耗量包括主要材料、辅助材料,零星材料等,并计入了相应损耗。其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗,施工操作损耗,施工现场堆放损耗。本定额中未注明单价,数量带有括弧的材料为未计价材,

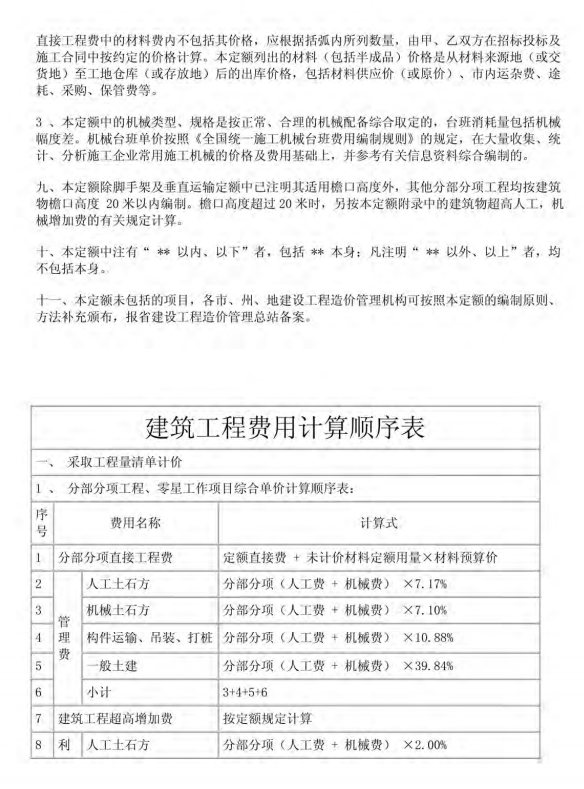

附件:贵州省建筑工程计价定额2004 -土建分册
声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
关注公众号!
百万资料等您下载
关注公众号!
百万资料等您下载
最热
-
不同等级道路工程造价参考指标
2025-07-10 10:27:58
5366
0
-
2020定额人工费调整文件(2024年1月1日起执行)
2025-01-15 19:52:50
3365
1
-
火碱,化学名称为氢氧化钠
2025-01-15 19:55:02
2558
0
-
2024年9月3日,今日铜价上涨!镍、锡、锌、铅价格
2025-01-15 19:54:51
2592
0
-
全过程工程咨询服务费取费标准(2024收藏版)
2025-01-15 19:55:34
2262
0
询价无忧网
消息
VIP服务/无忧豆
用户中心
退出登录
