      贵州省建筑与装饰工程计价定额2016(第十四章 油漆、涂料、裱糊工程)(点击下载定额)
      发表于2026-07-07 17:57:04 浏览数:5 造价知识
      加入会员开始询价

      贵州省建筑与装饰工程计价定额2016(第十四章 油漆、涂料、裱糊工程)

      说明

      一、本章定额包括木门油漆、木窗油漆、木扶手及其他板条线条油漆、其他木材面油漆、金属面油漆、抹灰面油漆、喷刷涂料和裱糊八节。

      二、喷、涂、刷遍数设计与定额取定不同时,按本章相应每增加一遍定额项目进行调整。

      三、油漆、涂料定额项目中均包含刮腻子。抹灰面喷刷油漆、涂料设计与定额取定的刮腻子遍数不同时,按本章刮腻子每增减一遍定额项目进行调整。满刮腻子定额项目仅适用于单独刮腻子工程。瓷粉定额项目可作为基层腻子或面层使用,按实际做法进行换算或套用。

      四、附着在同材质装饰面上的木线条、石膏线条等油漆、涂料,与装饰细鸭色的。并入装饰面计算;与装饰面分色者,单独计算,按线条相应定额项目执行。

      五、门窗套、窗台板、腰线、压顶、等抹灰面刷油漆、涂料,与整体墙前满色者,并入墙面计算;与整体墙面分色者,单独计算,按墙面定额项目执行,人工乘以系数1.43。

      六、纸面石膏板等装饰板材面刮腻子喷刷油漆、涂料,按抹灰面刮腻子喷刷油漆、涂料相应定额项目执行。

      七、附墙柱抹灰面喷刷油漆、涂料,按墙面相应定额项目执行;独立柱抹灰面喷刷油漆、涂料,按墙面相应定额项目执行,人工乘以系数1.20。

      八、油漆

      1、油漆定额项目已包含各种颜色,颜色不同时,不另调整。

      2、定额项目综合了在同一平面上的分色,美术图案另行计算。

      3、木材面硝基清漆中每增硝基清漆一遍定额项目和每增加刷理漆片一遍定额项目均适用于三遍以内。

      4、木材面聚酯清漆、聚酯色漆定额项目,设计与定额取定的底漆遍数不同时,可按每增加聚酯清洼(或聚酯色漆)一遍定额项目进行调整,其中聚酯清漆(或聚酯色漆)调整为聚酯底漆,消耗量不变。

      5、木材面刷底油一遍、清油一遍可按相应底油一遍、熟桐油一遍定额项目执行,其中熟桐油调整为清油,消耗量不变。

      6、单层木门刷油漆是按双面刷油漆编制的,采用单面刷油漆,按相应定额项目乘以系数0.49,木门窗油漆定额项目中已包括贴脸油漆。

      7、设计要求金属面刷两遍防锈漆时,按金属面刷防锈漆一遍定额项目执行,人工乘以系数1.74,材料均乘以系数1.90。

      8、金属面油漆定额项目均包含手工除锈内容,设计或施工组织设计为机械除锈,执行“第六章金属结构工程”相应定额项目,油漆定额项目中的手工除锈用工量亦不扣除。

      9、喷塑(一塑三油),底油、装饰漆、面油,其规格划分如下:

      (1)大压花:喷点压平,点面积>1.2cm;

      (2)中压花:喷点压平,点面积>1cm且≤1.2cm;

      (3)喷中点、幼点:喷点面积在≤1cm。

      10、墙面真石漆、氟碳漆定额项目不包括分格嵌缝,设计要求做分格缝时,按设计图示尺寸以延长米计算,分格嵌缝条(施工损耗率5%)另行计算,每100m嵌缝人工增加2.86工日。

      九、涂料

      1、木龙骨刷防火涂料定额项目按四面涂刷编制,木龙骨刷防腐涂料定额项目按一面(接触结构基层面)编制。

      2、金属面防火涂料定额项目按防火涂料密度0.5t/㎡和注明的涂刷厚度编制,设计与定额取定的涂料密度、涂刷厚度不同时,防火涂料消耗量可以调整。防火时间和厚度关系见下表。

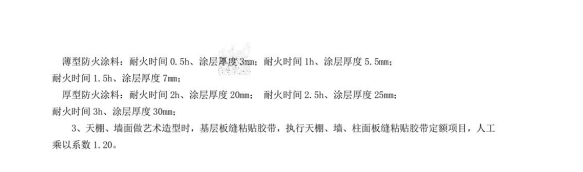

      超薄型防火涂料:耐火时间0.5h、涂层厚度1.5mm:耐火时间1h、涂层厚度2mm;耐火时间1.5h、涂层厚度2.5mm;




      声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>

      关注公众号!

      百万资料等您下载

      免责声明:BBS所有内容均为网友上传,仅供学习交流,如有侵权请通知我们删除。
      预览图片
      1/0
      微信扫码咨询客服
      微信扫码进入小程序
      客服热线
      询价无忧公众号
      使用微信扫一扫关注我们,了解更多行业资讯

      权益购买
