      贵州省建筑与装饰工程计价定额2016(第二章 地基处理及基坑支护工程)(点击下载定额)
      发表于2026-07-10 16:28:57 浏览数:46 造价知识
      加入会员开始询价


      贵州省建筑与装饰工程计价定额2016(第二章 地基处理及基坑支护工程)

      地区:贵州省         时间:2016年

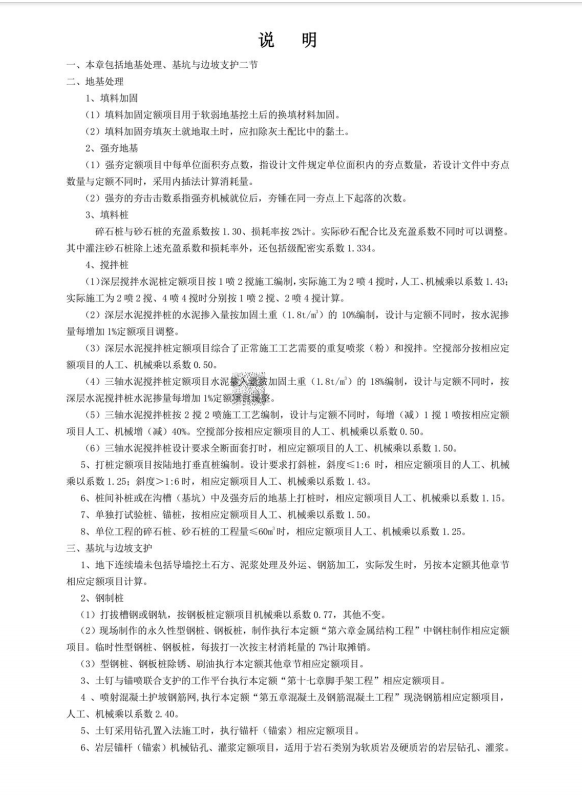

      说明

      一、本章包括地基处理、基坑与边坡支护二节

      二、地基处理

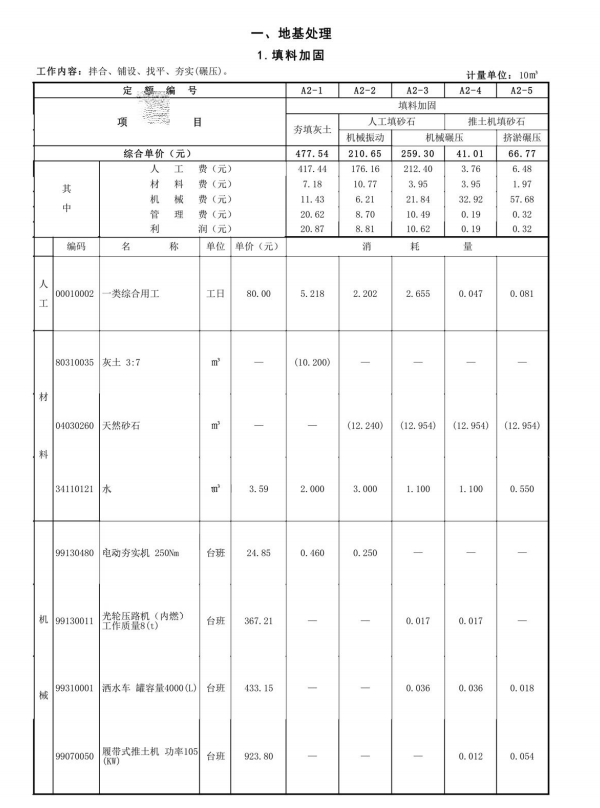

      1、填料加固

      (1)填料加固定额项目用于软弱地基挖土后的换填材料加固。

      (2)填料加固夯填灰土就地取土时,应扣除灰土配比中的黏土。

      2、强夯地基

      (1)强夯定额项目中每单位面积夯点数,指设计文件规定单位面积内的夯点数量,若设计文件中夯点数量与定额不同时,采用内插法计算消耗量。

      (2)强夯的夯击击数系指强夯机械就位后,夯锤在同一夯点上下起落的次数。

      3、填料桩

      碎石桩与砂石桩的充盈系数按1.30、损耗率按2%计。实际砂石配合比及充盈系数不同时可以调整。

      其中灌注砂石桩除上述充盈系数和损耗率外,还包括级配密实系数1.334。

      4、搅拌桩

      (1)深层搅拌水泥桩定额项目按1喷2搅施工编制,实际施工为2喷4搅时,人工、机械乘以系数1.43:实际施工为2喷2搅、4喷4搅时分别按1喷2搅、2喷4搅计算。

      (2)深层水泥搅拌桩的水泥掺入量按加固土重(1.8t/m)的10%编制,设计与定额不同时,按水泥掺量每增加1%定额项目调整。

      (3)深层水泥搅拌桩定额项目综合了正常施工工艺需要的重复喷浆(粉)和搅拌。空搅部分按相应定额项目的人工、机械乘以系数0.50.

      声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
