      土方量计算你学会了吗?
      发表于2025-01-15 19:53:14 浏览数:563 造价知识

      现在说到土方量结算,绝大多数施工行业的人都说某某软件很方便,但是我要问到手算会吗,大多数人都会支支吾吾,虽然手算确实不现实,但是我们做为专业人员,总不能沦为软件使用者吧?其中的原理大家还是需要明白的。

      今天就给大家讲讲土方量手算,学校交给我们的方法。

      一、土方量计算

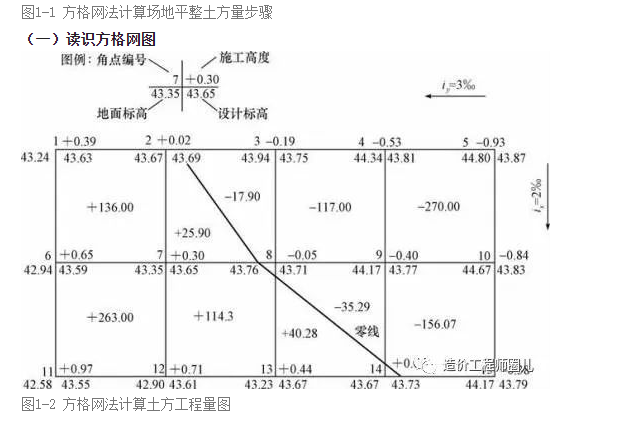

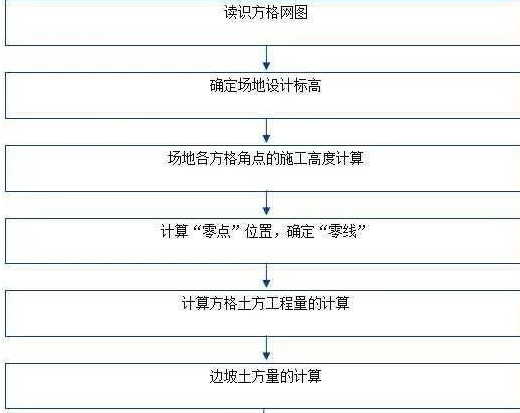

      方格网法计算场地平整土方量步骤如图1-1所示。

      (二)确定场地设计标高

      1.确定场地设计标高需要考虑的因素

      (1)满足生产工艺和运输的要求。

      (2)尽量利用地形,减少挖填方数量。

      (3)争取在场区内挖填平衡,降低运输费。

      (4)有一定泄水坡度,满足排水要求。

      2.初步计算场地设计标高(按挖填平衡)

      计算的场地设计标高:

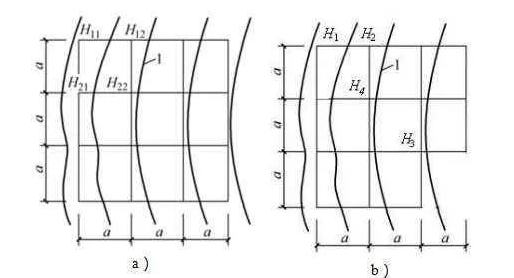

      式中,H1、H2、H3、H4分别为一个方格、两个方格、三个方格、四个方格共用角点的标高(m),如图1-3b所示。

      (三)场地各方格角点的施工高度的计算

      施工高度为场地各方格角点设计地面标高与自然地面标高之差,是以角点设计标高为基准的挖方或填方的施工高度。各方格角点的施工高度按下式计算:

      式中,hn为各角点的施工高度,即填挖高度(以“+”为填,“-”为挖)(m);

      n为方格的角点编号(自然数列1,2,3,…,n);

      Hn为角点的设计标高(m),若无泄水坡时,即为场地的设计标高(m);

      H为角点原地面标高(m)。

      (四)计算“零点”位置,确定“零线”

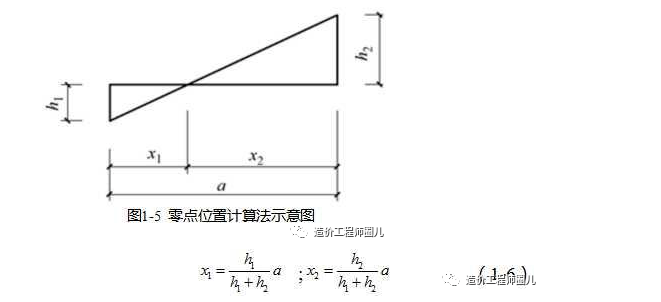

      方格边线一端施工标高为“+”,若另一端为“-”,则沿其边线必然有一处不挖不填的点,即“零点”,如图1-5所示。零点位置按下式计算:

      式中,x1、x2为角点至零点的距离(m);

      h1、h2为相邻两角点的施工高度(均用绝对值)(m);

      a为方格网的边长(m)。

      (五)计算方格土方工程量的计算

      1.方格的4个角点全为填方或挖方

      方格的4个角点全为填方或挖方,如图1-7所示。

      其计算公式如下:

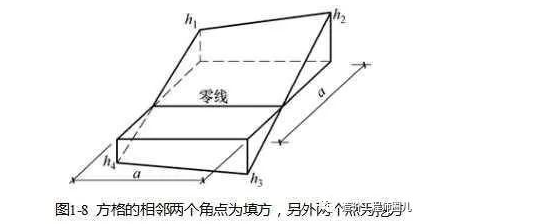

      2 . 两个点填方,两个点挖方

      方格的相邻两个角点为填方,另外两个点为挖方,如图1-8所示。

      其计算公式如下:

      ①挖方部分土方量计算公式:

      ②填方部分土方量计算公式:

      3 . 方格的3个角点为挖方(填方)

      方格的3个角点为挖方(填方),如图1-9所示。

      其计算公式如下:

      ①一个角点部分的土方量:

      ②三个角点部分的土方量:

      (六)边坡土方量的计算

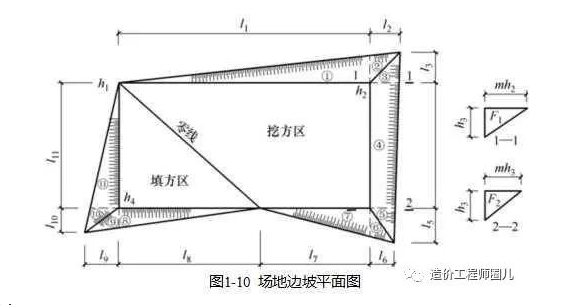

      了保证挖方土壁和填方区的稳定和施工安全,场地挖方区和填方区的边沿都需要做成边坡,其平面图如图1-10所示。

      二、土方调配

      土方调配是土方工程施工组织设计(土方规划)中的一个重要内容,在平整场地土方工程量计算完成后进行。

      土方调配的原则:力求达到挖方与填方平衡和运距最短的原则;近期施工与后期利用的原则。进行土方调配,必须依据现场具体情况、有关技术资料、工期要求、土方施工方法与运输方法,综合上述原则,并经计算比较,选择经济合理的调配方案。

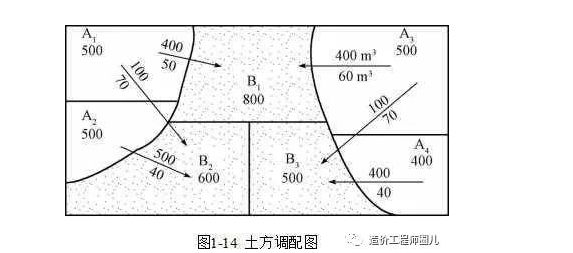

      调配方案确定后,绘制土方调配图如图1-14所示。

      在土方调配图上要注明挖填调配区、调配方向、土方数量和每对挖填之间的平均运距。图中的土方调配,仅考虑场内挖方、填方平衡。A为挖方,B为填方。
