      造价人必看,史上最全的工程造价数据!
      发表于2025-01-15 19:53:32 浏览数:510 造价知识

      二、基础内箍筋

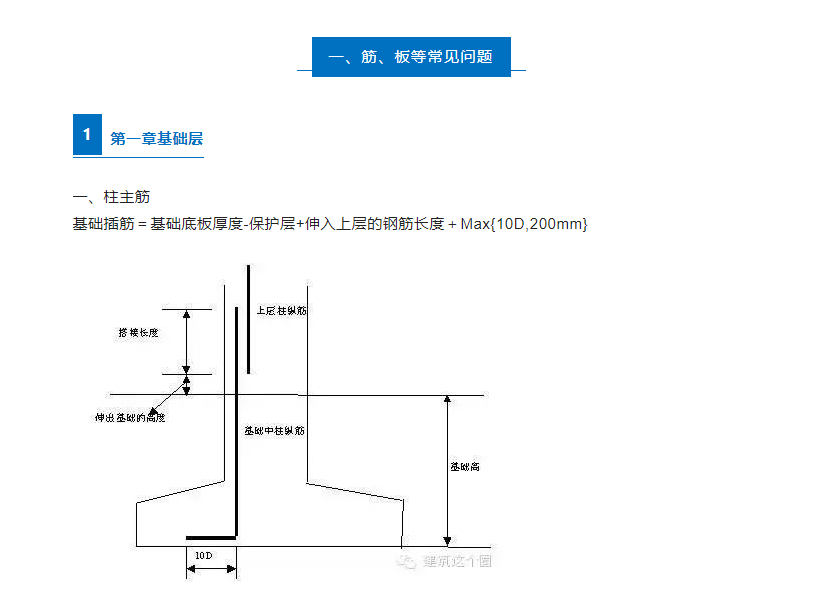

      基础内箍筋的作用仅起一个稳固作用,也可以说是防止钢筋在浇注时受到挠动。一般是按2根进行计算(软件中是按三根)。

      2

      第二章中间层

      一、柱纵筋

      1、 KZ中间层的纵向钢筋=层高-当前层伸出地面的高度+上一层伸出楼地面的高度

      二、柱箍筋

      1、KZ中间层的箍筋根数=N个加密区/加密区间距+N+非加密区/非加密区间距-1

      03G101-1中,关于柱箍筋的加密区的规定如下

      1)首层柱箍筋的加密区有三个,分别为:下部的箍筋加密区长度取Hn/3;上部取Max{500,柱长边尺寸,Hn/6};梁节点范围内加密;如果该柱采用绑扎搭接,那么搭接范围内同时需要加密。

      2)首层以上柱箍筋分别为:上、下部的箍筋加密区长度均取Max{500,柱长边尺寸,Hn/6};梁节点范围内加密;如果该柱采用绑扎搭接,那么搭接范围内同时需要加密。

      三、顶层

      顶层KZ因其所处位置不同,分为角柱、边柱和中柱,也因此各种柱纵筋的顶层锚固各不相同。

      ①角柱

      角柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么角柱顶层钢筋锚固值是如何考虑的呢?

      弯锚(≦Lae):梁高-保护层+12d

      a、内侧钢筋锚固长度为直锚(≧Lae):梁高-保护层 ≧1.5Lae

      b、外侧钢筋锚固长度为

      柱顶部第一层:≧梁高-保护层+柱宽-保护层+8d

      柱顶部第二层:≧梁高-保护层+柱宽-保护层

      注意:在GGJ V8.1中,内侧钢筋锚固长度为弯锚(≦Lae):梁高-保护层+12d

      直锚(≧Lae):梁高-保护层

      外侧钢筋锚固长度=Max{1.5Lae ,梁高-保护层+柱宽-保护层}

      ②边柱

      边柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么边柱顶层钢筋锚固值是如何考虑的呢?

      边柱顶层纵筋的锚固分为内侧钢筋锚固和外侧钢筋锚固:

      a、内侧钢筋锚固长度为

      弯锚(≦Lae):梁高-保护层+12d

      直锚(≧Lae):梁高-保护层

      b、外侧钢筋锚固长度为:≧1.5Lae

      注意:在GGJ V8.1中,内侧钢筋锚固长度为

      弯锚(≦Lae):梁高-保护层+12d

      直锚(≧Lae):梁高-保护层

      外侧钢筋锚固长度=Max{1.5Lae ,梁高-保护层+柱宽-保护层}

      中柱顶层纵筋长度=层净高Hn+顶层钢筋锚固值,那么中柱顶层钢筋锚固值是如何考虑的呢?

       中柱顶层纵筋的锚固长度为

      弯锚(≦Lae):梁高-保护层+12d

      直锚(≧Lae):梁高-保护层

      注意:在GGJ V8.1中,处理同上。

      3

      第三章 板

      在实际工程中,我们知道板分为预制板和现浇板,这里主要分析现浇板的布筋情况。

      板筋主要有:受力筋 (单向或双向,单层或双层)、支座负筋、分布筋 、附加钢筋 (角部附加放射筋、洞口附加钢筋)、撑脚钢筋 (双层钢筋时支撑上下层)。

      一、受力筋

      软件中,受力筋的长度是依据轴网计算的。

      受力筋长度=轴线尺寸+左锚固+右锚固+两端弯钩(如果是Ⅰ级筋)。

      根数=(轴线长度-扣减值)/布筋间距+1

      二、负筋及分布筋

      负筋长度=负筋长度+左弯折+右弯折

      负筋根数=(布筋范围-扣减值)/布筋间距+1

      分布筋长度=负筋布置范围长度-负筋扣减值

      负筋分布筋根数=负筋输入界面中负筋的长度/分布筋间距+1

      三、附加钢筋(角部附加放射筋、洞口附加钢筋)、支撑钢筋(双层钢筋时支撑上下层)

      根据实际情况直接计算钢筋的长度、根数即可,在软件中可以利用直接输入法输入计算。

      4

      第四章 常见问题

      为什么钢筋计算中,135o弯钩我们在软件中计算为11.9d?

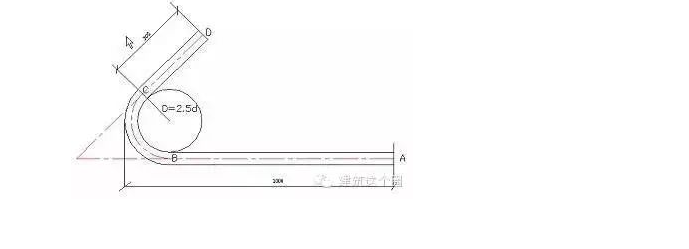

      软件中箍筋计算时取的11.9D实际上是弯钩加上量度差值的结果,我们知道弯钩平直段长度是10D,那么量度差值应该是1.9D,下面我们推导一下1.9D这个量度差值的来历:

      按照外皮计算的结果是1000+300;如果按照中心线计算那么是:1000-D/2-d+135/360*3.14*(D/2+d/2)*2+300,这里D取的是规范规定的最小半径2.5d,此时用后面的式子减前面的式子的结果是:1.87d≈1.9d。

      梁中出现两种吊筋时如何处理?

      在吊筋信息输入框中用“/”将两种不同的吊筋连接起来放到“吊筋输入框中”如2B22/2B25。而后面的次梁宽度按照与吊筋一一对应的输入进去如250/300(2B22对应250梁宽;2B25对应300梁宽)

      当梁的中间支座两侧的钢筋不同时,软件是如何处理的?

      当梁的中间支座两侧的钢筋不同时,我们在软件直接输入当前跨右支座负筋和下一跨左支座负筋的钢筋。软件计算的原则是支座两侧的钢筋相同,则通过;不同则进行锚固;判断原则是输入格式相同则通过,不同则锚固。如右支座负筋为5B22,下一跨左支座负筋为5B22+2B20,则5根22的钢筋通过支座,2根20锚固在支座。

      梁变截面在软件中是如何处理的?

      在软件中,梁的变截面情况分为两种:

      1、当高差>1/6的梁高时,无论两侧的格式是否相同,两侧的钢筋全部按锚固进行计算。弯折长度为15d+高差。

      2、当高差<1/6的梁高时,按支座两侧的钢筋不同的判断条件进行处理。

      如果框架柱的混凝土强度等级发生变化,我们如何处理柱纵筋?

        如果框架柱的混凝土强度等级发生变化,柱纵筋的处理分两种情况:

      1、若柱纵筋采用电渣压力焊,则按柱顶层的混凝土强度等级设置;

      2、若柱纵筋采用绑扎搭接,例如1~2层为C45,3~10层为C35,则柱要分开来建立两个构件:一个为C45,为3层,但3层只输入构件截面尺寸及层高,目的是不让2层作为顶层计算锚固;另一个构件建立1~10层,1~2层只输入构件截面尺寸及层高,钢筋信息自3层开始输入,这样就可以解决问题了。

      每米高圆形柱螺旋钢筋长度计算公式:L=N(P*P+(D-2b+do)^2*π^2)^0.5+两个弯钩长度

      式中:

      N=螺旋圈数,N=L/P(L为构件长即圆形柱长)

      P=螺距

      D=构件直径

      do=螺旋钢筋的直径

      b=保护层厚度.

      另外:

      钢筋理论质量=钢筋计算长度*该钢筋每米质量

      钢筋总耗质量=钢筋理论质量*[1+钢筋(铁件)损耗率]

      钢筋理论质量计算捷径:

      钢筋理论质量=钢筋直径的平方(以毫米为单位)*0.00617

      二、CAD,word,excel之间的转换

      (一)、CAD图形或表格复制到WORD、EXCEL的步骤

      1、更改CAD系统变量WMFBKGND值为OFF,使CAD背景为透明,

      如果想让复制的图形是黑白的,可以在图层管理器里面把图层颜色改为白色(7号);

      2、选择需要复制的图形,用“复制”工具进行复制;

      3、切换到WORD或EXCEL,激活需要粘贴的区域,然后选择“编辑”—“粘贴”;

      4、粘贴最初的效果如下图;

      7、如图形需要修改,可按下图的方法回到CAD进行修改即可;

      复制到EXCEL的方法也同上。

      (二)、WORD、EXCEL图形或表格复制到CAD的步骤

      1、选择需要复制的图形或表格,用“复制”工具进行复制;

      2、切换到CAD程序,然后选择“编辑”—“选择性粘贴”;

      3、选择粘贴为“AutoCAD图元”,这样做的目的是粘贴后可以在CAD里编辑;

      4、选择粘贴插入点,粘贴后效果如下图;

      5、粘贴后的线条或文字可以在CAD直接编辑,如下图;

      CAD到Office补充几点:CAD图粘贴到Word、Excel、PowerPoint、Publisher都可以用这个方法。

      1、线条宽度——建议采用多段线设定线条宽度,因为线宽粘贴后宽度只有宽窄两种,不美观;

      2、比例问题——如果有可能,尽量采用1:1绘制,这里的1:1是打印比例,也就是需要打印为10mm的,

      就绘制成10个图形单位,这样既可以控制出图比例,又可以控制线条宽度;

      3、背景颜色——2002可以在布局空间(一般布局空间的背景是白色)复制,2004、2005、2006直接复制就行了,无需修改背景颜色。

      三、建筑工程清包工价格

      模板:19-23元/平米(粘灰面)-

      砼:38-41元/立,-

      钢筋:310-420元/吨,或者10-13元/m2-

      砌筑:55-70元/立。-

      抹灰:7-15元/平米(不扣除门窗洞口,不包括脚手架搭拆)-

      面砖粘贴18/m2.-

      室内地面砖(600*600)15元/平米,-

      踢脚线:3元/米,-

      室内墙砖:25元/平米(包括倒角)-

      楼梯间石材:28元/平米,踏步板磨边:10元/米。-

      石膏板吊顶:20元(平棚)铝扣板吊项:25元/平米,-

      蹲台隔断:120-300元/蹭位。-

      大白乳胶漆:6元/平米。-

      外墙砖:43元/平米,-

      外墙干挂蘑菇石:50元/平米。-

      屋面挂瓦:13元/平米。-

      水暖:9元/平米(建筑面积)-

      电气照明部分:6元/平米。-

      木工:18-24元/平米(粘灰面),木工35-50元/m2,-

      架子工5.5元/m2 ,-

      四、房地产建筑成本(按建筑平方米算)

      1、桩基工程(如有):70~100元/平方米;-

      2、钢筋:40~75KG/平方米(多层含量较低、高层含量较高),合160~300元/平方米;-

      3、砼:0.3~0.5立方/平方米(多层含量较低、高层含量较高),合100~165元/平方米;-

      4、砌体工程:60~120元/平方米(多层含量较高、高层含量较低);-

      5、抹灰工程:25~40元/平方米;-

      6、外墙工程(包括保温):50~100元/平方米(以一般涂料为标准,如为石材或幕墙,则可能高达300~1000元/平方米;-

      7、室内水电安装工程(含消防):60~120元/平方米(按小区档次,多层略低一些);-

      8、屋面工程:15~30元/平方米(多层含量较高、高层含量较低);-

      9、门窗工程(不含进户门):每平方米建筑面积门窗面积约为0.25~0.5平方米(与设计及是否高档很大关系,高档的比例较大),造价90~300元/平方米,一般为90~150元/平方米,如采用高档铝合金门窗,则可能达到300元/平方米;-

      10、土方、进户门、烟道及公共部位装饰工程:30~150元/平方米(与小区档次高低关系很大,档次越高,造价越高);-

      11、地下室(如有):增加造价40~100元/平方米(多层含量较高、高层含量较低);-

      12、电梯工程(如有):40~200元/平方米,与电梯的档次、电梯设置的多少及楼层的多少有很大关系,一般工程约为100元/平方米;-

      13、人工费:130~200元/平方米;-

      14、室外配套工程:30~300元/平方米,一般约为70~100元/平方米;-

      15、模板、支撑、脚手架工程(成本):70~150元/平方米;-

      16、塔吊、人货电梯、升降机等各型施工机械等(约为总造价的5~8%:约60~90元/平方米;-

      17、临时设施(生活区、办公区、仓库、道路、现场其它临时设施(水、电、排污、形象、生产厂棚与其它生产用房):30~50元/平方米;-

      18、检测、试验、手续、交通、交际等费用:10~30元/平方米;-

      19、承包商管理费、资料、劳保、利润等各种费用(约为10%):以上各项之和*10%=90~180元/平方米;-

      20、上交国家各种税费(总造价3.3~3.5%):33~70元/平方米,高档的可能高达100元/平方米。-

      以上没有算精装修,一般造价约为1000~2000元/平方米,高档小区可达3500元以上。以上没有包括部分国有企业开发造成的腐败成本。精装修造价一般为500~1500元/平方米,这要看档次高低,也有300元/平方米简装修,更有3000~10000元/平方米超高档装修(拎包入住)。-

      21、设计费(含前期设计概念期间费用):15~100元/平方米;-

      22、监理费:3~30元/平方米;-

      23、广告、策划、销售代理费:一般30~200元/平方米,高者可达500元/平方米以上;-

      24、土地费:一般二线城市市区(老郊区地带)为70~100万/亩,容积率一般为1.0~2.0,故折算房价为:525~1500元/平方米,市区中心地带一般为200 万元/亩,折算房价为:1500~3000元/平方米,核心区域可达300万元/亩以上,单方土地造价更高;一线城市甚至有高达20000元/平方米以上的土地单方造价;三线城市、县城等土地单方造价较低,一般为100~500元/平方米,也有高达2000元/平方米以上的情况;-

      25、土地税费与前期费,一般为土地费的15%左右,二线城市一般为100~500元/平方米,各地标准都不一样。-

      结论:基本建设费是固定的,即使是不收土地款的动迁房,以国家最低标准承建,造价也难以少于1000元/平方米。实际上,多层普通商品房,建安成本大约在1200元/平方 米左右,小高层与高层普通商品房,建安成本大约在1500~1800元/平方米左右,档次越高,造价越高。能让利的主要是:小区的档次、向政府交纳的土地费及地方政府部分 的税费、广告策划销售环节的费用、装修费用等。另外,开发商的开发品质也有一定关系,如果一味压价,品质是要差一些;民营开发商比国营/政府开发商的成本确实也低一些,这 主要有两方面的原因,一是大多数民营企业主要以效益为主导,成本一般控制得好一些,二是民营企业腐败成本相对要低一些。不论何种原因,同品质的小区成本上下也不会超过100~200元/平方米。

      五、钢材理论重量计算简式

      材料名称 理论重量W(kg/m)

      扁钢、钢板、钢带 W=0.00785×宽×厚

      方钢 W=0.00785×边长2

      圆钢、线材、钢丝 W=0.00617×直径2

      钢管 W=0.02466×壁厚(外径--壁厚)

      等边角钢 W=0.00785×边厚(2边宽--边厚)

      不等边角钢 W=0.00785×边厚(长边宽+短边宽--边厚)

      工字钢 W=0.00785×腰厚[高+f(腿宽-腰厚)]

      槽钢 W=0.00785×腰厚[高+e(腿宽-腰厚)]

      备注

      1、角钢、工字钢和槽钢的准确计算公式很繁,表列简式用于计算近似值。

      2、f值:一般型号及带a的为3.34,带b的为2.65,带c的为2.26。

      3、e值:一般型号及带a的为3.26,带b的为2.44,带c的为2.24。

      4、各长度单位均为毫米砼0.36m3/m2

      5、高层30层H=94米

      钢筋65—75KG/m2

      砼0.42—0.47m3/m2

      6、高层酒店式公寓28层H=90米

      钢筋65—70KG/m2

      砼0.38—0.42m3/m2

      7、别墅混凝土用量和用钢量介于多层砌体住宅和高层11—12层之间

      以上数据按抗震7度区规则结构设计

      二、普通多层住宅楼施工预算经济指标

      1、室外门窗(不包括单元门、防盗门)面积占建筑面积0.20—0.24

      2、模版面积占建筑面积2.2左右

      3、室外抹灰面积占建筑面积0.4左右

      4、室内抹灰面积占建筑面积3.8

      三、施工功效

      1、一个抹灰工一天抹灰在35平米

      2、一个砖工一天砌红砖1000—1800块

      3、一个砖工一天砌空心砖800—1000块

      4、瓷砖15平米

      5、刮大白第一遍300平米/天,第二遍180平米/天,第三遍压光90平米/天

      四、基础数据

      1、混凝土重量2500KG/m3

      2、钢筋每延米重量0.00617*d*d

      3、干砂子重量1500KG/m3,湿砂重量1700KG/m3

      4、石子重量2200KG/m3

      5、一立方米红砖525块左右(分墙厚)

      6、一立方米空心砖175块左右

      7、筛一方干净砂需1.3方普通砂

      六、装修的一些计算公式

      1、地面砖用量:(注一般不同房型损耗率不同大约1-5%)

      每百米用量=100/[(块料长+灰缝宽)×(块料宽+灰缝宽)]×(1+损耗率)

      例如选用复古地砖规格为0.5×0.5M,拼缝宽为0.002M,损耗率为1%,100平方米需用块数为:

      100平方米用量=100/[(0.5+0.002)×(0.5+0.002)×(1+0.01)约等于401块

      地砖总价=地砖数×地砖单价

      2、顶棚用量:

      顶棚板用量=(长-屏蔽长)×(宽-屏蔽宽)

      例如以净尺寸面积计算出PVC塑料天棚的用量。PVC塑胶板的单价是50.81元每平方米,屏蔽 长、宽均为0.24M,天棚长为3M,宽为4.5M,用量如下:

      顶棚板用量=(3-0.24)×(4.5-0.24)约等于11.76每平方米

      3、包门用量:

      包门材料用量=门外框长×门外框宽

      例如(如图)用复合木板包门,门外框长2.7M、宽为1.5M,则其材料用量如下:

      包门材料用量=2.7×1.5=4.05平方米

      4、壁纸用量:

      壁纸用量=(高-屏蔽长)×(宽-屏蔽宽)×壁数-门面积-窗面积

      例如(如图)墙面以净尺寸面积计算,屏蔽为24CM,墙高2.5M、宽5M,门面积为2.8平方米,窗面积为3.6平方米,则用量如下:

      壁纸用量=[(2.5-0.24)×(5-0.24)]×4-2.8-3.6约等于36.6平方米

      以上是部分用料量的计算,依逐个将各部分装修用料量乘以各自单价后累加,就得出了装修工程的总材料费用。

      5、地板用量:(实木)

      纵向用量=房间长度/地砖长度

      横向用量=房间宽度/地砖宽度

      如遇除不尽,要用进位法,不可四舍五入,但纵向则不到半块算半块,超过半块算一块。

      地板总价=总用量×单价

      地板损耗=地板面积-住房面积

      地板损耗率=地板损耗/住房面积

      注:一般地板损耗率不大于5%

      6、贴墙材料用量

      贴墙材料的花色品种确定后,可根据居室面积大小合理地计算用料尺寸,考虑到施工时可能的损耗,可比实际用量多买5%左右。计算贴墙材料的方法有两种:

      ①以公式计算,即将房间的面积乘以2.5,其积就是贴墙用料数。如20平方米房间用料为20×2.5=50m。还有一个较为精确的公式:

      S=(L/M + 1)(H + h) + C/M

      其中:S--所需贴墙材料的长度(米)

      L--扣去窗、门等后四壁的总长度(米)

      M--贴墙材料的宽度(米),加1作为拼接花纹的余量;

      H--所需贴墙材料的高度(米)

      h--贴墙材料上两个相同图案的距离(米)

      C--窗、门等上下所需贴墙的面积(平方米)

      ②实地测量,这种方法更为准确,先了解所需选用贴墙材料的宽度,依此宽度测量房间墙壁(除去门、窗等部分)的周长,在周长中有几个贴墙材料的宽度,即需贴几幅。然后量一下应贴墙的高度,以此乘以幅数,即为门、窗以外部分墙壁所需贴墙材料的长度(米)。最后仍以此法测量窗下墙壁、不规则的角落等处所需用料的长度,将它与已算出的长度相加,即为总长度。这种方法更适用于细碎花纹图案,拚接时无需特别对位的贴墙材料。

      7、涂料用量估算法

      介绍一种简单的计算方法:

      房间面积(平方米)除以4,需要粉刷的墙壁高度(分米)除以4,两者的得数相加便是所需要涂料的公斤数。例如,一个房间面积为20平方米,墙壁高度为16分米(除12分米的墙裙),那么,就是(20÷4)+(16÷4)=9,即9公斤涂料可以粉刷墙壁两遍.

      声明: 仅供交流学习,如有侵权请联系删除。 查看更多信息>
