      一建建筑实务中关于“距离”的知识点总结(一)
      发表于2025-01-15 19:54:22 浏览数:352 造价知识

      一建建筑实务中关于“距离”的知识点总结(一):

      (根据24年新版教材整理所得)


      1


      第一章 建筑工程设计技术


      ① 采光标准值的参考平面:工业建筑参考平面取距地面1m,民用建筑取距地面0.75m,公用场所取地面。  P5


       散水(明沟): 散水的坡度可为3%~5% 散水采用混凝土时,宜按20~30m间距设置伸缩缝。  P15


      ③ 楼梯的空间尺度要求:住宅套内楼梯扇形踏步转角距扶手边0.25m处,宽度不应小于0.22m。  P16


       门窗构造要求:民用建筑(除住宅外)临空窗的窗台距楼地面的净高低于0.80m时应设置防护设施,防护高度由楼地面(或可踏面)起计算不应小于0.80m。  P17


      ⑤ 窗的设置规定:开向公共走道的窗扇开启不应影响人员通行,其底面距走道地面的高度不应小于2.00m。   P17


       吊顶装修构造:   P19


      a. 吊杆长度超过1.5m时,应设置反支撑或钢制转换层,增加吊顶的稳定性


      b. 吊点距主龙骨端部的距离不应大于300mm


      ⑦ 墙体装饰构造:    P20


      外墙饰面砖粘贴应设置伸缩缝。伸缩缝间距不宜大于6m,宽度宜为20mm。

      伸缩缝应采用耐候密封胶嵌缝


       砌体结构构造:   P31


      a. 混凝土砌块房屋,宜将纵横墙交接处,距墙中心线每边不小于300mm范围内的孔洞,采用不低于Cb20混凝土沿全墙高灌实


      b. 圈梁构造要求:当圈梁被门窗洞口截断时,应在洞口上部增设相同截面的附加圈梁。附加圈梁与圈梁的搭接长度不应小于其中垂直间距的2倍,且不得小于1m


      C. 圈梁宽度不应小于190mm,高度不应小于120mm,配筋不应少于4φ12,箍筋间距不应大于200mm


      ⑨ 剪力墙结构设计要求:    P34


      上下层预制剪力墙的竖向钢筋,当采用套筒灌浆连接和浆锚搭接连接时,预制剪力墙的竖向分布钢筋仅部分连接时,被连接的同侧钢筋间距不应大于600mm



      2


      第二章 主要建筑工程材料的性能与应用


      ① 粗骨料:在钢筋混凝土结构工程中,粗骨料的最大粒径不得超过结构截面最小尺寸的1/4,同时不得大于钢筋间最小净距的3/4。  P43



      3


      第三章 建筑工程施工技术


      ① 基坑变形观测分为基坑支护结构变形观测和基坑回弹观测。监测点布置要求有:    P70


      a. 基坑围护墙或基坑边坡顶部变形观测点沿基坑周边布置,周边中部、阳角处、邻近被保护对象的部位应设点;监测点水平间距不宜大于20m,且每边监测点不宜少于3个;水平和垂直监测点宜共用同一点


      b. 基坑围护墙或土体深层水平位移监测点宜布置在围护墙的中间部位、阳角处及有代表性的部位,监测点水平间距20~60m,每侧边不应少于1个


      ② 浅基坑支护:    P73


      a. 型钢桩横挡板支撑:沿挡土位置预先打入钢轨、工字钢或H型钢桩,间距1.0~1.5m


      b. 挡土灌注桩支护:在开挖基坑的周围,用钻机或洛阳铲成孔,桩径400~500mm,现场灌注钢筋混凝土桩,桩间距为1.0~1.5m,将桩间土方挖成外拱形,使之起土拱作用。适于开挖较大、较浅(小于5m)基坑,邻近有建筑物,不允许背面地基有下沉、位移时采用


       深基坑支护:


      (1)、灌注桩排桩支护     P74


      a. 灌注桩排桩应采取间隔成桩的施工顺序,已完成浇筑混凝土的桩与邻桩间距应大于4倍桩径,或间隔施工时间应大于36h


      b. 灌注桩外截水帷幕宜采用单轴、双轴或三轴水泥土搅拌桩;截水帷幕与灌注桩排桩间的净距宜小于200mm;采用高压旋喷桩时,应先施工灌注桩,再施工高压旋喷截水帷幕


      (2)、地下连续墙支护    P74


      a. 地下连续墙施工要求,导墙内净距应比地下连续墙设计厚度加宽40mm


      b. 水下混凝土应采用导管法连续浇筑,导管水平布置距离不应大于3m,距槽段端部不应大于1.5m,导管下端距槽底宜为300~500mm


      (3)、土钉墙   P75


      a. 土钉水平间距和竖向间距宜为1~2m;土钉倾角宜为5°~20°


       ④ 人工降排水施工:    P79


      a. 轻型井点: 轻型井点管直径宜为38~55mm,长度6~9m,水平间距宜为0.8~1.6m;井点管排距不宜大于20m


      b. 喷射井点: 喷射井点管直径宜为75~100mm,水平间距宜为2~4m;井点管排距不宜大于40m


      c. 真空降水管井: 管井井点管直径不宜小于200mm,且应大于抽水泵体最大外径50mm以上,水平间距不宜大于25m

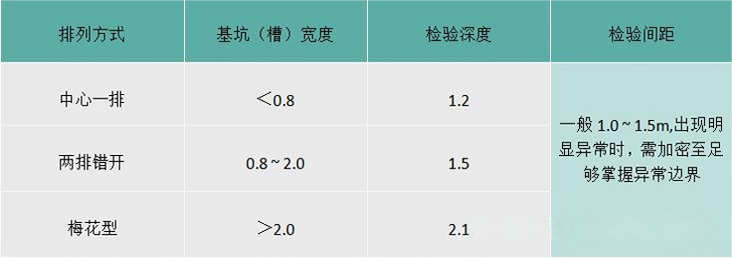

      ⑤ 轻型动力触探检验深度及间距(m):   P84



      ⑥ 换填地基:换填地基施工时,不得在柱基、墙角及承重窗间墙下接缝;上下两层的缝距不得小于500mm,接缝处应夯压密实。    P85


      ⑦  桩基础施工:     P87


      a. 钢筋混凝土预制桩(锤击沉桩法)

      单节桩采用两支点起吊时,吊点距桩端宜为0.2L(桩段长)。吊运过程中严禁采用拖拉取桩方法


      b. 钢筋混凝土灌注桩(人工挖孔灌注桩)

      桩净距小于2.5m时,应采用间隔开挖和间隔浇筑,且相邻排桩最小施工间距不应小于5m


      ⑧ 条形基础施工:浇筑前,应根据混凝土基础顶面的标高在两侧木模上弹出标高线;如采用原槽土模时,应在基槽两侧的土壁上交错打入长100mm左右的标杆,并露出20~30mm,标杆面与基础顶面标高平,标杆之间的距离约3m。  P92


      ⑨ 大体积混凝土施工浇筑体内监测点布置:     P93


      沿混凝土浇筑体厚度方向,应至少布置表层、底层和中心温度测点,测点间距不宜大于500mm


       模板拆除要点:     P96

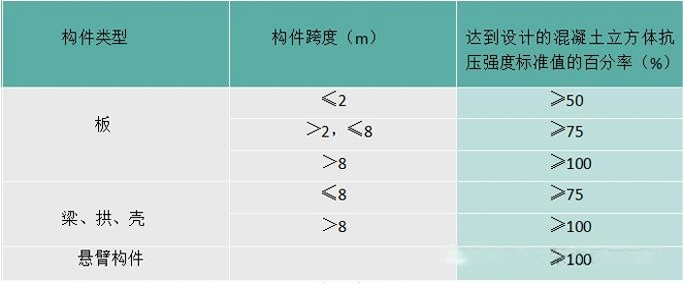

      快拆支架体系的支架立杆间距不应大于2m。拆模时应保留立杆并顶托支承楼板,拆模时的混凝土强度可取构件跨度为2m,按下表确定:



       钢筋工程:P97


      (1)、钢筋连接:


      a. 钢筋接头位置宜设置在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头。接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍


      b. 纵向受力钢筋采用绑扎搭接接头时,接头的设置应符合下列规定:P285

      接头的横向净间距不应小于钢筋直径,且不应小于25mm


      (2)、钢筋绑扎:(柱钢筋绑扎)


      a. 每层柱第一个钢筋接头位置距楼地面高度不宜小于500mm、柱高的1/6及柱截面长边(或直径)中的较大值


      b. 如设计无特殊要求,当柱中纵向受力钢筋直径大于25mm时,应在搭接接头两个端面外100mm范围内各设置两个箍筋,其间距宜为50mm


      ⑫ 水平施工缝的留设位置应符合下列规定:    P100


      a. 柱、墙施工缝可留设在基础、楼层结构顶面,柱施工缝与结构上表面的距离宜为0~100mm,墙施工缝与结构上表面的距离宜为0~300mm


      b. 柱、墙施工缝也可留设在楼层结构底面,施工缝与结构下表面的距离宜为0~50mm;当板下有梁托时,可留设在梁托下0~20mm


       砌体结构工程施工:   P103


      a. 砌体结构施工中,在墙的转角处及交接处应设置皮数杆,皮数杆的间距不宜大于15m


      b. 墙上留置临时施工洞口净宽度不应大于1m,其侧边距交接处墙面不应小于500mm


      c. 留直槎处应加设拉结钢筋,其拉结筋应符合下列规定:  P104


      间距沿墙高不应超过500mm,且竖向间距偏差不应超过100mm


      d. 小砌块砌体应对孔错缝搭砌。搭砌应符合下列规定:   P105


      当个别部位不能满足搭砌要求时,应在此部位的水平灰缝中设φ4钢筋网片,且网片两端与该位置的竖缝距离不得小于400mm,或采用配块;


       ⑭ 装配式混凝土结构工程施工: P111


      a. 预制构件安装:      P113


      竖向预制构件安装采取临时支撑时,预制柱、墙板构件的上部斜支撑,其支撑点距离板底的距离不宜小于构件高度的2/3,且不应小于构件高度的1/2。


      b. 预制构件连接:   P114


      灌浆施工方式应符合设计及专项施工方案要求,并应符合下列规定:


      竖向构件采用连通腔灌浆施工时,应合理划分连通灌浆区域;每个区域除预留灌浆孔、出浆孔与排气孔外,应形成密闭空腔,不应漏浆;连通灌浆区域内任意两个灌浆套筒间距离不宜超过1.5m,连通腔内预制构件底部与下方已完成结构上表面的最小间隙不得小于10mm


      ⑮  施工脚手架构造要求:  P118


      (1)、作业脚手架应按设计计算和构造要求设置连墙件,并应符合下列要求:


      a. 连墙点的水平间距不得超过3跨,竖向间距不得超过3步,连墙点之上架体的悬臂高度不应超过2步


      b. 在架体的转角处、开口型作业脚手架端部应增设连墙件,连墙件竖向间距不应大于建筑物层高,且不应大于4m


      (2)、附着式升降脚手架应符合下列规定:


      当采用电动升降设备时,电动升降设备连续升降距离应大于一个楼层高度,并应有制动和定位功能。


       屋面防水基本要求:    P120


      保温层上的找平层应在水泥初凝前压实抹平,并应留设分格缝,缝宽宜为5~20mm,纵横缝的间距不宜大于6m。找平层设置的分格缝可兼作排汽道,排汽道的宽度宜为40mm。


       屋面卷材防水层施工:     P121


      机械固定法铺贴卷材应符合下列规定:

      固定件间距应根据抗风揭试验和使用环境与条件确定,并不宜大于600mm


       混凝土浇筑与养护:    P128


      防水混凝土留设施工缝规定,墙体有预留孔洞时,施工缝距孔洞边缘不应小于300mm。


       水泥砂浆防水层施工:    P128


      水泥砂浆防水层各层应紧密粘合,每层宜连续施工;必须留设施工缝时,应采用阶梯坡形槎,但离阴阳角处的距离不得小于200mm。
